    23. 04. 06 현대제철 / 동국제강 H형강 생산일정 및 재고현황입니다.

    페이지 정보

    profile_image
    작성자 더로스
    댓글 댓글 0건   조회Hit 3회   작성일Date 23-04-06 09:36

    본문

    23. 04. 06 현대제철 / 동국제강 H형강 생산일정 및 재고현황입니다.



    01. 현대제철 재고.xls

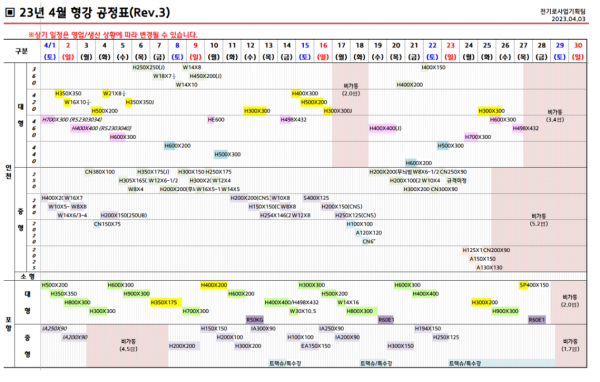

    아래는 현대제철 생산일정입니다.

    현대제철 형강 공정표.png





    02. 동국제강 재고.xls

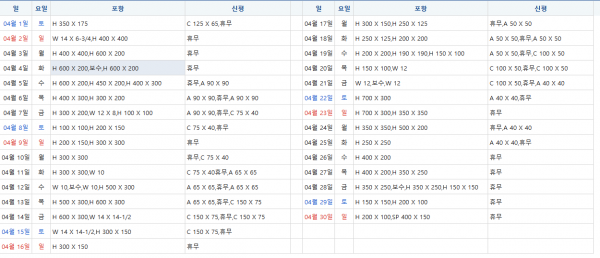

    아래는 동국제강 생산일정입니다.

    동국제강 형강 일정표.png
